Срок создания сайта зависит от типа проекта и объёма работ. В данной статье для оценки мы будем использовать 4 самых популярных группы сайтов, для оценки срока создания: лендинг, корпоративный сайт, интернет-магазин/сайт-каталог, сервис/сложная разработка.

Примерные ориентиры:
| Тип сайта | Срок |
|---|---|
| Лендинг | Около 4 недель |
| Корпоративный сайт | 4-6 недель |
| Интернет-магазин/сайт-каталог | 6-8 недель |
| Сервис/сложная разработка | От 3 месяцев |
Это рабочие диапазоны до финального технического задания. После согласования структуры, функций и состава страниц срок фиксируется точнее.
В каждом нашем проекте мы составляем календарный план по этапам и прикладываем его к договору. В плане видно, сколько времени уходит на обсуждение, дизайн-концепцию, отрисовку страниц, разработку, наполнение, тестирование и запуск.
Отдельно учитываются согласования:
| Тип работ | Сроки |
|---|---|
| Обсуждение задачи и состава проекта | Около 1 недели |
| Согласование дизайн-концепции | Около 1 недели |
| Отрисовка страниц, адаптивов и состояний | От 1 недели, если структура небольшая, и дольше, если страниц много. |
По брифу можно назвать диапазон. Точный срок появляется после согласованного ТЗ, потому что именно в нем фиксируются страницы, функции, контент, интеграции и порядок приемки.
Для оценки потребуется следующая информация:
Контент влияет на календарный срок напрямую. Клиент предоставляет тексты, фотографии, документы, цены, описания услуг и товаров. Исполнитель загружает и оформляет согласованные материалы на сайте. Разработка контента включается в проект только отдельным пунктом.

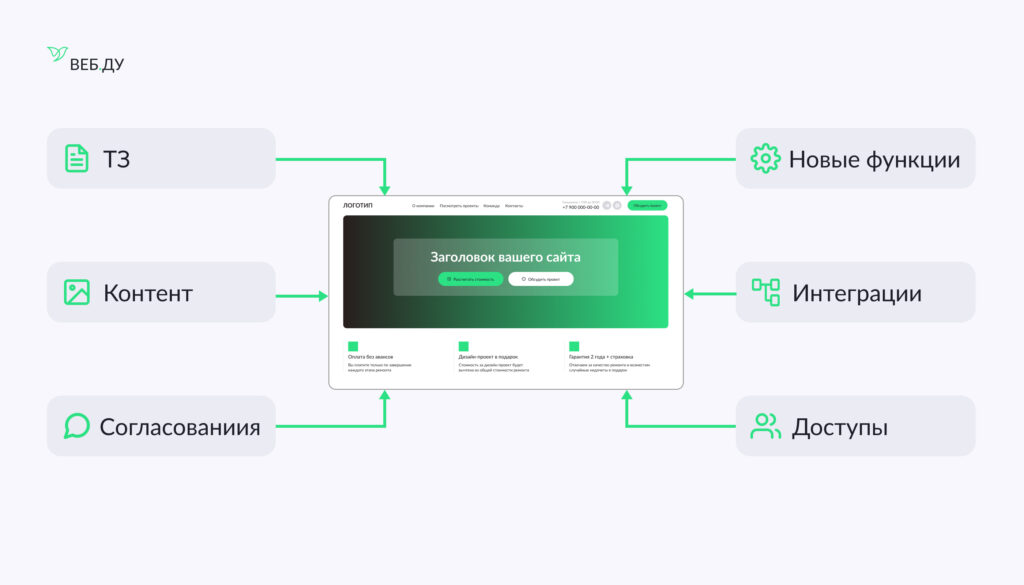

У крупных компаний срок увеличивает цепочка согласований. Макет сначала смотрит маркетинг, затем руководитель направления, отдел продаж, юристы или собственник. Каждый круг правок добавляет календарные дни, даже если сама работа студии занимает меньше времени.
Про подготовку ТЗ подробнее написали в статье «Техническое задание на разработку сайта: как составить документ, который ускорит запуск и защитит бюджет».

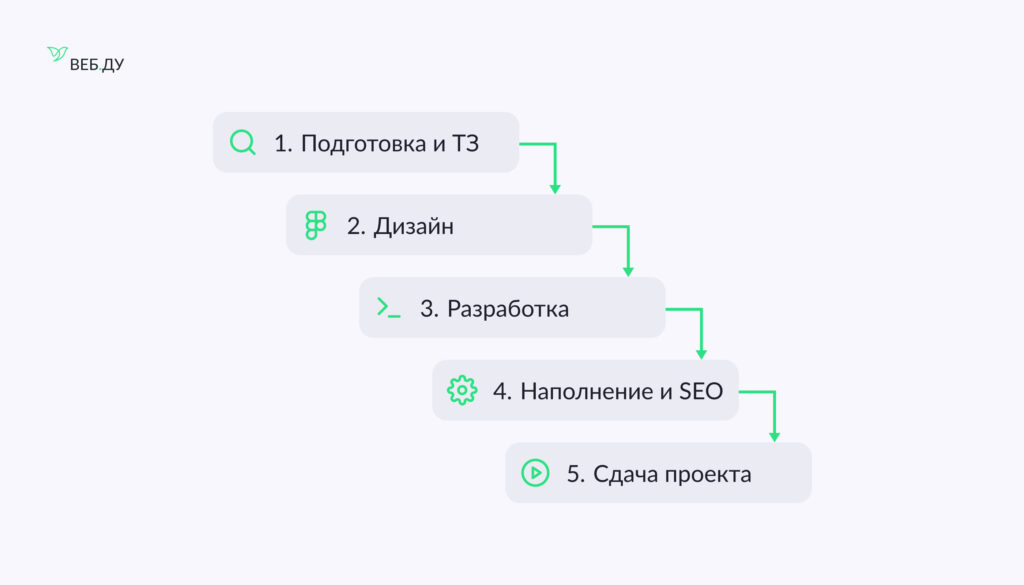

Срок складывается из 5 этапов.
Эти этапы подробно разобраны в нашей статье «Этапы разработки сайта: полный пошаговый план»
После готового дизайна срок разработки оценивается точнее. На крупных проектах мы часто разделяем работу:
Во время дизайна появляются уточнения по структуре, калькуляторам, фильтрам, формам и личным кабинетам. Эти решения меняют объем программирования.

Ориентир для проекта без сложной разработки:
| Тип работ | Сроки | Что входит в работу |
|---|---|---|
| Подготовка и ТЗ | Около 1 недели | Задача, структура, состав страниц, функции, материалы и календарный план |
| Дизайн-концепция | Около 1 недели | Команда готовит первый экран или ключевую страницу, визуальное направление и передает макет на согласование |
| Дизайн страниц | От 1 недели. Срок зависит от количества внутренних страниц, адаптивов, состояний и UI-компонентов | Дизайнер отрисовывает внутренние страницы, адаптивы, состояния элементов, формы, попапы и UI-компоненты, подготавливает макеты для разработки |
| Разработка | От 2 недель | Разработчики собирают верстку, CMS, формы, каталог и интеграции по ТЗ |
| Наполнение | Зависит от объёма контента, готовности текстов, изображений, карточек, документов и SEO-полей | Контент-менеджер загружает тексты, изображения, карточки, документы, контакты и SEO-поля, проверяет отображение материалов на страницах |
| Тестирование и запуск | 2-5 рабочих дней после готовности доступов | Проверяются формы, адаптивы, браузеры, перенос на сервер, SSL и аналитика |
Согласования идут параллельно календарю проекта. Если ответ по концепции приходит через 5 рабочих дней, срок сдвигается на эти 5 дней. Если доступы к домену или хостингу переданы поздно, запуск тоже переносится.
| Тип лендинга | Сроки | Состав работ |
|---|---|---|
| Обычный лендинг | Около 4 недель. | Бриф, структура, дизайн-концепция, отрисовка страницы, адаптивы, верстка, форма заявки, базовая SEO-подготовка, тестирование и запуск |
| Мульти-лендинг | 1-1,5 месяца | Отдельные страницы проектов, калькулятор, карта реализованных работ, расширенные блоки услуг, несколько форм и больше состояний |
В проекте А4 Ремонт мы проектировали страницу для ремонтной компании. Нужно было показать услуги, карту реализованных проектов, калькулятор стоимости и отдельную страницу с проектами. Объем выше, чем у стандартного лендинга, поэтому срок ближе к 1-1,5 месяца
Корпоративный сайт занимает 4-6 недель при согласованной структуре и готовых материалах. В срок входят главная страница, страницы услуг, о компании, контакты, формы, адаптивы, CMS, базовая SEO-подготовка и запуск.
Срок растет, если добавляются мультиязычность, большой раздел кейсов, сложные формы, калькуляторы, интеграции, новости, вакансии или несколько цепочек согласования.
Для корпоративного сайта производителя картофельных хлопьев и сухого пюре нужен был сайт, который показывает производство, продуктовые направления и возможности компании для B2B-аудитории. Такой проект требует структуры: пользователю нужно быстро понять, что производит компания, какие продукты доступны, как связаться с отделом продаж и где посмотреть информацию о производстве.
Интернет-магазин или сайт-каталог занимает 6-8 недель при компактной структуре и готовом контенте. В срок входят категории, карточки, фильтры, поиск, формы, корзина или заявка, CMS, наполнение, базовая SEO-подготовка и тестирование.
Срок увеличивают:
В кейсе сайта для ювелирной мастерской мы работали с форматом сайта-каталога на двух языках. Для такого проекта срок складывается из нескольких трудоемких частей: структуры каталога, UX/UI-дизайна, разработки, адаптива, наполнения и проверки языковых версий.
Сайт должен был показать изделия и уровень мастерской, сохранить визуальную премиальность и дать клиенту понятный путь к обращению. В таких проектах нельзя ограничиться стандартной витриной: нужно продумать карточки изделий, навигацию, визуальную подачу, управление контентом и отображение на разных устройствах.
Этот кейс хорошо показывает, почему сайт-каталог обычно занимает больше времени, чем лендинг. Даже при понятной задаче команде нужно пройти полный цикл: от прототипа и дизайна до разработки, тестирования и запуска.
Сайт-каталог Нисса-тур занял 3 месяца, потому что проект включал обновление действующего сайта, категории туров, поиск, конструктор туров, раздел статей и обратную связь с разных страниц. Здесь срок связан с логикой выбора и объемом контента.

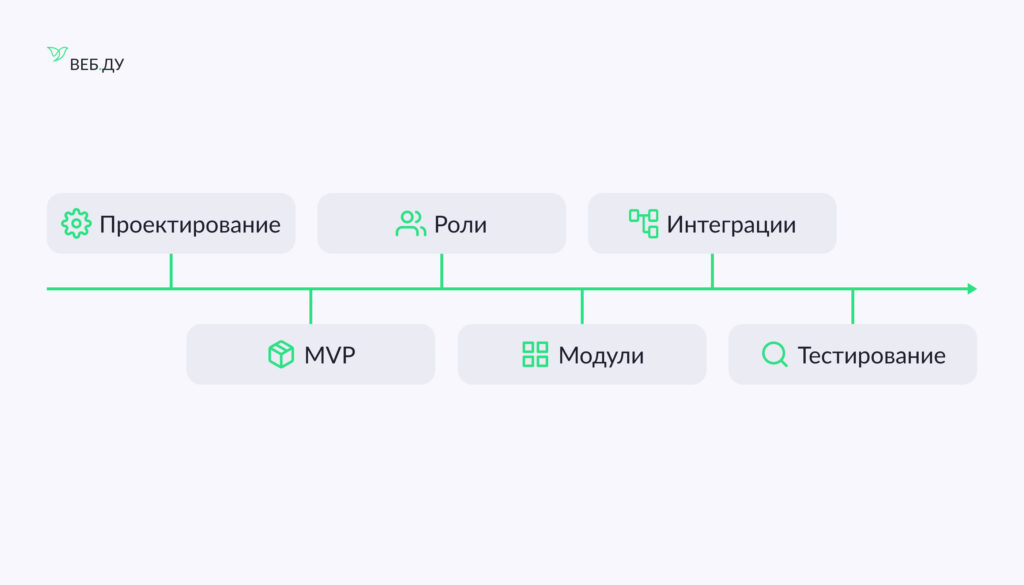

Сервис, личный кабинет, CRM, ERP, маркетплейс или внутренняя платформа занимает от 6 месяцев. Срок считается отдельно после проектирования первой версии.
В таких проектах нужно описать:
O!task, продукт Веб Ду для управления проектами, базой знаний, финансами и CRM, потребовал 6 месяцев на MVP. В проект входили рабочие сценарии для разных ролей, модули, уведомления, база знаний, отчеты и интерфейсы управления.

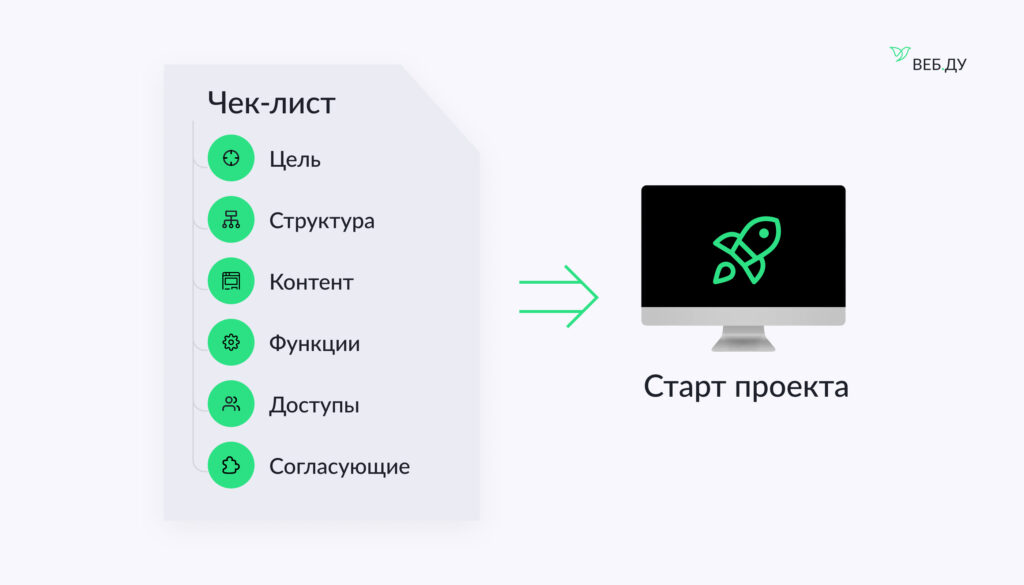

Перед стартом проекта стоит собрать:
Для первичной оценки можно заполнить наш бриф. Он помогает определить тип сайта, примерный объем работ и ориентировочный срок. Полный календарный план появляется после согласования ТЗ.

Работа начинается с цели сайта. Команда уточняет, зачем нужен проект: продавать одну услугу, показывать компанию, собирать заявки из рекламы, обслуживать каталог, автоматизировать процесс или запустить цифровой сервис.
Затем составляется структура и конкретизируется ТЗ. В ТЗ входит состав страниц, контент, функции, формы, интеграции, адаптивы, базовая SEO-подготовка и порядок приемки.
Для крупных проектов работа делится на этапы. Сначала оценивается дизайн: структура, прототипы, концепция, страницы, адаптивы и состояния. После готовых макетов мы оцениваем разработку точнее, потому что уже известны страницы, элементы, формы, сценарии и технические решения.
Такой подход снижает риск неверной оценки. Идеи, которые появляются на этапе дизайна, не срывают сроки на разработку: они попадают в уточнённый объём и календарный план.
Срок создания сайта считается по типу проекта и объему работ:
Бриф дает предварительный диапазон. Согласованное ТЗ дает календарный план. На итоговый срок влияют контент, согласования, количество страниц, функции, интеграции и готовность доступов к запуску.
Другие статьи
Как увеличить конверсию сайта без масштабного редизайна
Когда заявок мало, первая мысль у многих компаний – пора полностью переделывать сайт. На практике это нужно далеко не всегда. Во многих случаях результат дают точечные изменения: правка первого экрана, упрощение формы, перестройка одного-двух блоков, улучшение скорости, усиление оффера, исправление логики страницы. Ранее мы уже писали о том, как проверить актуальность вашего сайта: Но рост
Этапы разработки сайта: полный пошаговый план
Разработка сайта – это последовательный процесс. У него есть понятные этапы, а у каждого этапа – своя задача и результат. И чем грамотнее пройден этап, тем меньше риск нестыковок по срокам, бюджету и результату. В этой статье мы подробно разберем 5 основных этапов разработки сайта, которые необходимо пройти для получения качественного сайта. Этап 1: Подготовка
На какой платформе CMS/конструкторе разрабатывать интернет-магазин
От выбора платформы для интернет-магазина зависит почти всё: как быстро вы запуститесь, сколько будет стоить разработка, удобно ли будет работать с каталогом, насколько легко подключатся оплаты, доставки, учёт и поисковое продвижение. У каждой платформы есть свой диапазон задач. Ошибкой будет ждать от конструктора возможностей крупного магазина, а от серьёзной системы – скорости и бюджета простого
Как выбрать движок для сайта: конструктор, CMS или заказная разработка
Когда компания планирует новый сайт, один из первых вопросов: «на чем его делать?» На конструкторе, на CMS или сразу заказывать индивидуальную разработку? Ошибка здесь обычно не в самом выборе инструмента, а в логике выбора. Часто решение принимают по принципу «так быстрее», «так дешевле» или «нам это посоветовали». Но движок сайта – это не только техническая
